渝昆高铁云南段建设加速冲刺
发布时间:2026年04月29日 07:15:46  来源: 云南网

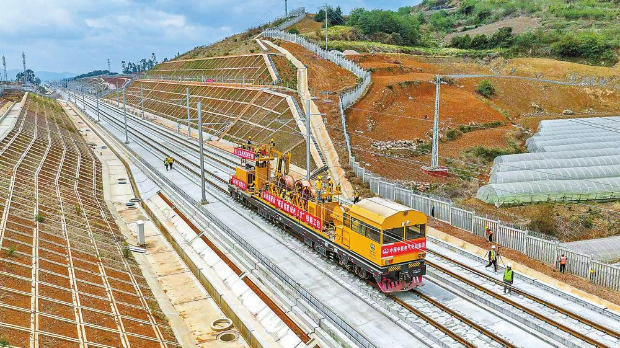

恒张力架线车正在进行渝昆高铁云南段首条接触网导线架设作业。 通讯员 陈畅 摄

  云南网讯(记者 沈迅 段晓瑞 通讯员 康绍琦) 4月28日,位于昭通市昭阳区的渝昆高铁配套220千伏八仙营牵引变电站外部供电工程顺利投运通电,成为渝昆高铁云南段首个通电的配套供电工程,为渝昆高铁云南段后续建设及联调联试提供了关键电力支撑。

  渝昆高铁是国家“八纵八横”高铁网京昆通道的重要组成部分,全长约700公里,其中云南段长388.6公里。昭通段共配套建设八仙营牵、彝良北牵、余家湾牵和220千伏启程输变电工程4个供电工程。此次通电的外部供电工程,由云南电网公司投资建设,从500千伏鹤城变电站新建两条220千伏输电线路到220千伏八仙营牵引变电站,线路总长19.8公里,新建铁塔70基。工程自2025年8月25日开工建设,历时246天建成投运。

  该项目地处乌蒙山腹地,施工环境严苛,不仅地形崎岖、气候复杂多变,而且全线位于昭通机场禁飞区,施工与巡检难度极大。南方电网云南昭通供电局全流程精益管控,采用机械化施工高效推进项目建设,同时采用背包激光雷达扫描系统,突破禁飞区限制实现智能化巡检,最终较原计划提前2个月竣工。

  又讯(记者 胡晓蓉 通讯员 信思想) 4月28日,渝昆高铁云南段首条接触网导线架设任务顺利完成,标志着渝昆高铁云南段正式进入全线接触网导线架设阶段。

  当天11时许,在寻甸回族彝族自治县,随着放线车平稳启动,经过45分钟的紧张作业,首条接触网导线精准架设到位。经现场技术人员复测确认,各项关键指标均符合设计要求,实现一次达标。

  中铁电气化局渝昆高铁四电项目部总工程师袁红旗介绍,接触网导线作为高铁列车供电线路,直接影响列车供电与行车安全。渝昆高铁云南段接触网导线架设总任务量达1059条公里,需将导线平直度误差控制在0.1毫米以内。首条接触网导线的成功架设,不仅验证了放线工艺在云贵高原复杂地形条件下的适应性,更为后续大规模导线架设作业提供了标准化施工范本。

  目前,渝昆高铁建设全面进入攻坚阶段,“四电”工程完工已超四成,路基、桥梁工程已基本完成,全线最复杂控制性工程昭通隧道即将实现全隧贯通,新建站房已进入装修阶段。

责任编辑:董明强
关注云南发布
关注云南网微信
关注云南网微博
新闻爆料热线:0871-64160447 64156165 投稿邮箱:ynwbjzx@163.com
云南网简介 |  服务合作 |  广告报价 |  联系方式 |  中央厨房 |  网站声明
滇ICP备08000875号 互联网新闻信息服务许可证编号:53120170002 信息网络传播视听节目许可证号:2511600
互联网出版许可证:新出网证(滇)字 04号
广播电视节目制作经营许可证号:(云)字第00093号
增值电信业务经营许可证编号:滇B2-20090008 ® yunnan.cn All Rights Reserved since 2003.08
未经云南网书面特别授权,请勿转载或建立镜像,违者依法必究
24小时网站违法和不良信息举报电话:0871-64166935;举报邮箱: jubao@yunnan.cn
